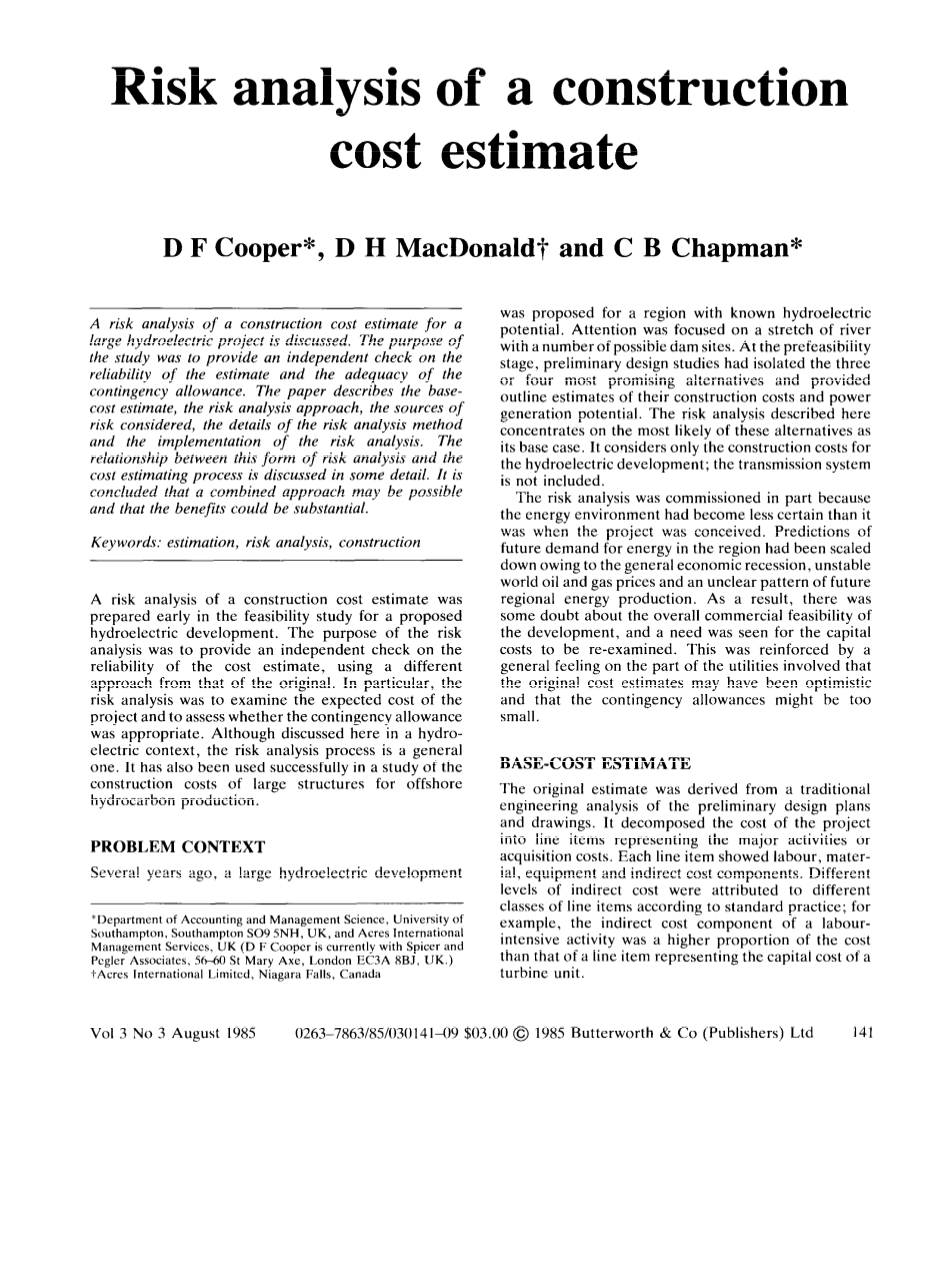

工程造价估算的风险分析

D F Cooper,D H Mac Donaldf和C B Chapman

讨论了大型水电工程建设成本估算的风险分析。这项研究的目的是对估计数的可靠性和应急处理准备金的充分性进行独立检查。本文介绍了基本估计、风险分析方法、考虑了风险来源、风险分析方法的细节和风险分析的实施。对这种形式的风险分析与成本估算过程之间的关系进行了详细的讨论。得出的结论是,综合的办法可能是可行的,效益是是是巨大的。

关键词:估算,风险分析,建设

在拟建水电开发的可行性研究早期,准备了施工成本估算的风险分析。风险分析的目的是,使用一种不同于原始方法的方法,对成本估计的可靠性进行独立的检查。特别是,风险分析是为了检查该项目的预期成本,并评估应急处理准备金是否适当。虽然这里讨论的是水电环境,但风险分析过程是一个一般的过程。它还被成功地用于海上油气生产大型结构的建造成本研究。

问题背景

几年前,有人提议为已知具有水力发电潜力的区域进行大型水力发电开发。人们的注意力集中在一条有一些可能的坝址的河流上。在预可行性阶段,初步设计研究已将三种或四种最有前途的替代品分离出来,并提供了其建造成本和发电潜力的概略估计。这里所描述的风险分析集中于最有可能的这些替代品作为其基本情况。它只考虑水电开发的建筑费用;不包括输电系统。之所以委托进行风险分析,部分原因是能源环境变得不如项目构想时那么确定。由于普遍的经济衰退、世界石油和天然气价格不稳定以及未来区域能源生产模式不明确,对该区域未来能源需求的预测有所减少。因此,对开发的总体商业可行性有一些疑问,认为需要重新审查资本成本。有关公用事业方面的一种普遍感觉加强了这种看法,即原来的费用估计数可能过于乐观,而应急准备金可能过少。

基本费用估计数

最初的估计是根据对初步设计方案和图纸的传统工程分析得出的。它将项目成本分解为代表主要活动或获取成本的行项。每个项目都显示了劳动力、材料、设备和间接成本组成部分。根据标准做法,间接费用的不同级别归为不同类别的项目;例如,劳动密集型活动的间接成本部分在成本中所占的比例要高于代表涡轮机组资本成本的行项目。

通过在估计数中加入应急准备金来确认成本变动性和不确定性。这是按照总建筑成本减去工程、管理和业主成本的比例来计算的。意外事件比例反映了此类项目的过去经验、行业实践和成本估算团队的“感觉”。

最初的估计数经过了一个审查过程。这是一个广泛的扫描,以发现明显的异常和差异,并将估计上升到目前的成本。只有在发现严重的差异或错误时,才对原来的估计进行修订。因此,基于原始评估的假设和工作计算并不总是可用于审查小组,并且在可行性研究的早期阶段,一套假设可能和另一套假设一样好。(这里所指出的可能的变化,无疑使公用事业方面觉得应急准备金太少了)。

风险分析的基本估计数是经随后审查修订的原始费用估计数。间接费用是从基本估计数中的细列项目中提取出来的,并作为一个单独的项目显示。表1总结了估计中主要成分与整个估计的相对比例。

风险分析方法

修订估计数中的细列项目被用作风险考虑的依据。这些细列项目按需要分解或合并为活动/费用项目,以提供可评估共同风险的基本费用。

对于一些对项目总成本有较大影响的项目,需要进行分解。或者,如果几个项目对费用的影响相对较小,而且风险相似,则合并是适当的。目的是确保采用足够的细节来准确评估风险,但不超过必要的程度。图1显示了分析中使用的项目结构。

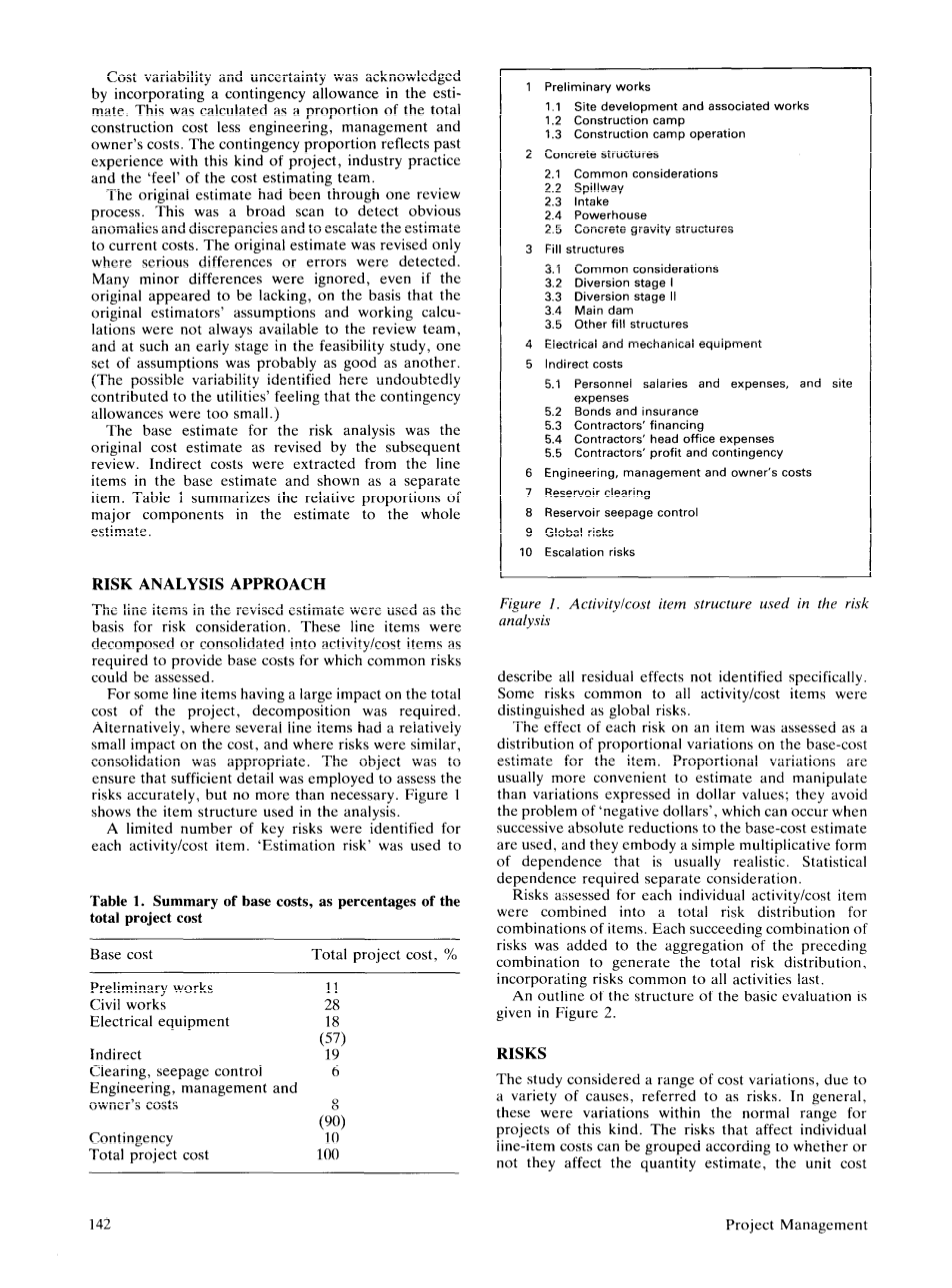

表1。 基础成本汇总表,占项目总成本的百分比

基本费用

工程总造价,%

初步工程

11

土木工程

28

电气设备

18

间接工程

(57)

19

清理,防渗

6

工程,管理及业主费用

8

意外开支

(90)

10

项目总成本

100

  1. 初步工程
    1. 现场开发及相关工程
    2. 施工现场
    3. 施工现场作业
  2. 混凝土结构
    1. 常见的注意事项
    2. 溢洪道,泄洪道
    3. 通风口
    4. 动力室
    5. 混凝土重力结构
  3. 填充结构
    1. 常见的注意事项
    2. 分流阶段一
    3. 分流阶段二
    4. 主坝
    5. 其他填充结构
  4. 电气和机械设备
  5. 间接费用
    1. 人员工资及费用,及现场费用
    2. 债券和保险
    3. 承包商的融资
    4. 承包商总公司费用
    5. 承包商的利润和意外开支
  6. 工程,管理及业主费用
  7. 水库清理
  8. 水库防渗
  9. 全球风险
  10. 升级风险

图1。 风险分析中使用的活动/成本项目结构描述了未具体确定的所有残留影响。所有活动/费用项目共有的一些风险被区分为全球风险。

每个风险对一个项目的影响被评估为该项目基本费用估计数的比例变化分布。比例变化通常比以美元价值表示的变化更便于估计和操纵;它们避免了“负美元”的问题,这种问题在使用基本成本估算的连续绝对削减时可能发生,它们体现了通常是简单乘法形式的依赖。统计上的依赖性需要单独考虑。

对每个活动/费用项目评估的风险被合并为项目组合的总风险分布。每个后续风险组合都被添加到前面组合的聚合中,以生成总风险分布,并将所有活动的共同风险纳入最后一次。

基本评估的结构概要见图2。

风险

这项研究考虑了一系列成本变化,由于各种原因,称为风险。一般来说,是这类项目在正常范围内的变化。影响单个项目成本的风险可以根据是否影响数量估计、单位成本进行分组。

图2。风险分析结构概述

估计数或进度计划。由第四组组成的风险对所有活动采取统一的行动;这些全球风险包括劳动力率、承包商利润率和税收。

数量风险

  • 设计工程设计可能尚未定稿。这是指不改变项目整体概念的设计变更。例如,这里包括混凝土板厚或桥墩设计的变化,但不包括厂房和溢洪道的相对位置的变化。
  • 工程方法详细的工程尚未完成,可能有其他方法。例如,不同的方法可能会改变混凝土结构中施工缝的数量,从而影响所需模板的数量。
  • 有时,估计数中不清楚列入或排除哪些项目费用。
  • 岩石质量差的岩石和其他地质条件可能迫使挖掘比计划的更深。
  • 河床的轮廓可能不太清楚。
  • 在挖掘过程中的大量超挖将增加需要移除的挖掘材料的数量,并需要额外的填土或混凝土来补偿。
  • 河岸特征河岸不稳定可能影响桥台和主坝长度。
  • 压实作用的变化可能会影响大坝的填土量。
  • 对于详细的数量,估计图可能不够准确或全面,而且上面提到的其他考虑因素可能没有被明确地识别出来。

单位成本风险

  • 工程方法可能通过改变劳动力和设备的组合来影响单位成本。例如,从分批工厂交付混凝土的方法将影响集料的加工要求。
  • 天气条件可能影响劳动生产率。
  • 加工采石或借用材料的成本可能因是否有合适的材料而有所不同。
  • 模板的再利用,再利用或修理模板的能力将改变模板的单位成本。(这与工程方法有关。)
  • 对于采石或借用的材料,可能必须支付特许权使用费。
  • 一些填充结构需要材料放置在流动的水中。填方材料损失风险纳入单位成本。
  • 降水岩和围堰孔隙率可能影响围堰降水成本。
  • 合同条件以及合同数目和类型的变化可能会改变对现场工程、办公室工程和管理的要求。
  • 估计单位成本估计的变化是由于对生产率、设备和劳动力成本、部件成本、嵌入材料等的假设而产生的,这些假设以前没有考虑过。

进度计划风险

据认为,如果出现延误,或者如果发现有可能出现进度计划超支,将尽可能使用额外资源来维持时进度计划。列入进度计划风险是为了考虑这种对项目计划的改变对项目成本的影响。可能导致整个工期损失的重大灾难被排除在研究之外。

  • 天气恶劣的天气条件可能会造成延误。
  • 晚春或早秋可能会减少夏季施工周期。
  • 如果在项目的关键阶段出现高水平的河流可能会导致进度计划延误。相反,低于预期的河流水平可能是有益的。对整个系统的河流水位进行了监测,以便能够对高水位发出足够的警告,以便做好充分的准备并采取应对措施,
  • 如果电气和机械设备迟交,可能会推迟调试。

全球风险

全球风险适用于所有建筑活动。

  • 劳动相关因素包括可能改变标准工作周;劳动力市场影响熟练技工的可获得性,以及一项全行

    剩余内容已隐藏,支付完成后下载完整资料


    资料编号:[605812],资料为PDF文档或Word文档,PDF文档可免费转换为Word

您需要先支付 30元 才能查看全部内容!立即支付

课题毕业论文、外文翻译、任务书、文献综述、开题报告、程序设计、图纸设计等资料可联系客服协助查找。
